Đã khôi phục cấp điện hoàn toàn ở đặc khu Phú Quốc

06/12/2025 - 06:57

PNO - Sáng 6/12, Tổng công ty Điện lực miền Nam cho biết, đã hoàn thành đóng điện đường dây 110kV trên không và khôi phục cấp điện hoàn toàn tại đặc khu Phú Quốc, tỉnh An Giang.

Cụ thể, vào lúc 22g42 ngày 5/12, sau 5 ngày đêm khẩn trương thi công, Tổng công ty Điện lực miền Nam, Công ty Điện lực An Giang phối hợp với các đơn vị liên quan đã đóng điện thành công đường dây 110kV trên không, khắc phục sự cố cáp ngầm 110kV Hà Tiên - Phú Quốc, khôi phục cung cấp điện hoàn toàn cho toàn bộ khách hàng tại đặc khu Phú Quốc; hoàn thành trước 5 ngày so với kế hoạch (kế hoạch ban đầu dự kiến đóng điện là ngày 10/12/2025).

Cán bộ, kỹ sư công nhân EVNSPC, PC An Giang  và các đơn vị liên quan khẩn trương thi công ngày, đêm để khắc phục sự cố cáp ngầm 110kV Hà Tiên-Phú Quốc, khôi phục cấp điện hoàn toàn cho đặc khu Phú Quốc.

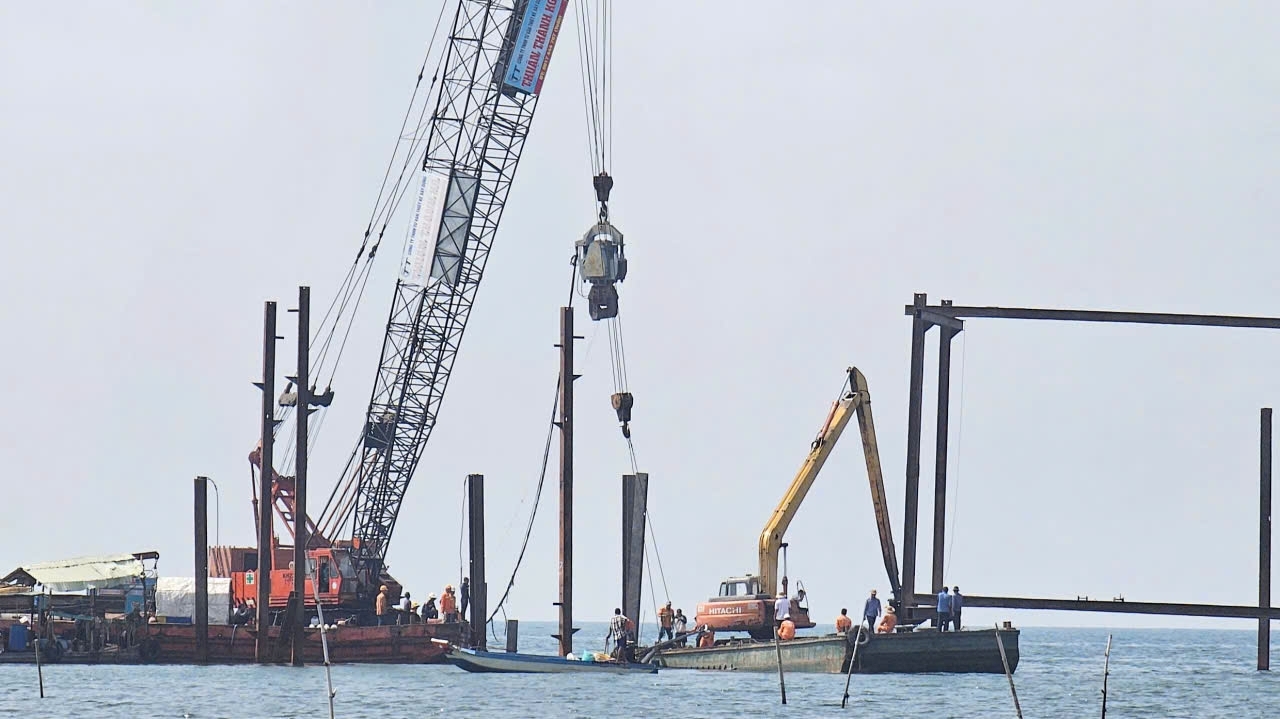

Cán bộ, kỹ sư, công nhân EVNSPC, PC An Giang và các đơn vị liên quan thi công ngày, đêm để khắc phục sự cố cáp ngầm 110kV Hà Tiên - Phú Quốc - Ảnh: Trần Hoàng

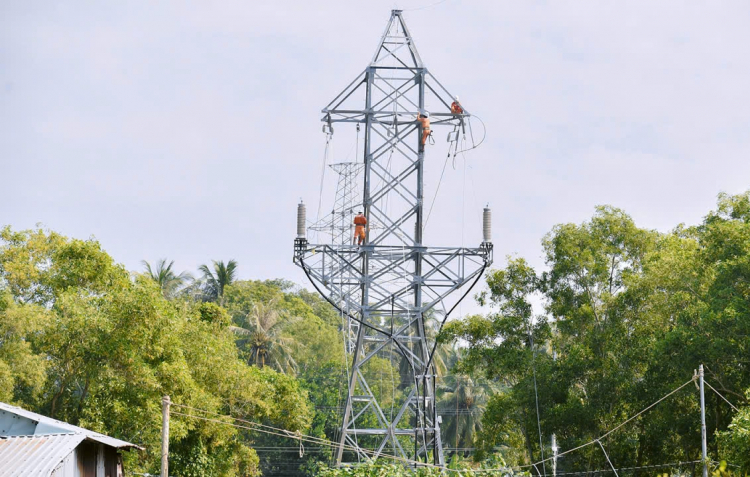

Đường dây 110kV trên không được xây dựng từ trụ đấu nối cáp ngầm tiếp bờ hiện hữu phía Hà Tiên đến vị trí xảy ra sự cố, với 4 khoảng trụ. Công trình được triển khai và đóng điện thành công trong thời gian ngắn, đã kịp thời khôi phục cung cấp điện phục vụ hoạt động sản xuất, kinh doanh của người dân, doanh nghiệp sau sự cố.

Sau khi khôi phục cấp điện cho đặc khu Phú Quốc, Công ty Điện lực An Giang tiếp tục phối hợp với các đơn vị liên quan tiến hành các bước tiếp theo để sửa chữa đoạn cáp bị sự cố, hoàn trả lại hiện trạng như ban đầu.

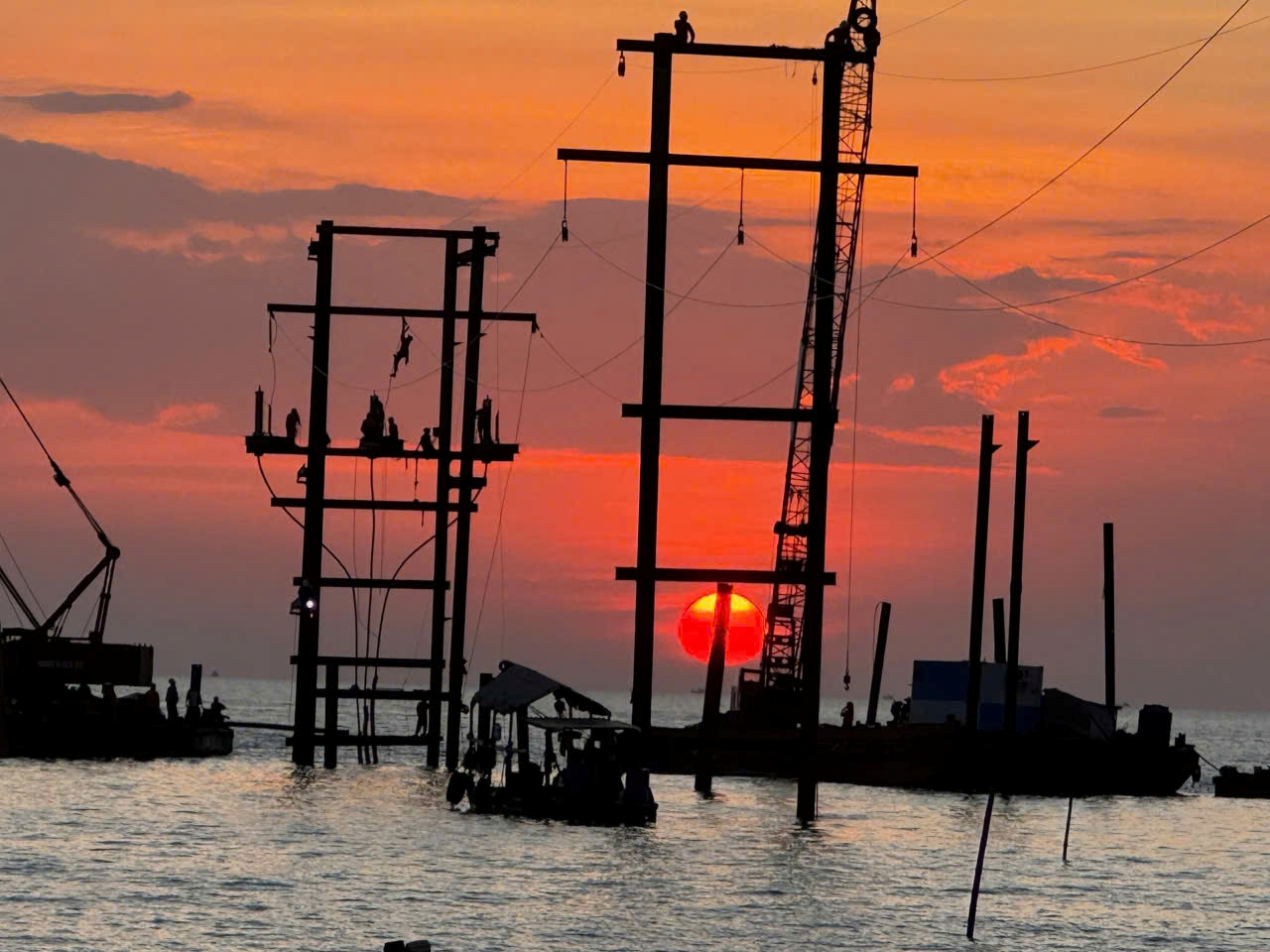

thi công ngày, đêm để khắc phục sự cố cáp ngầm 110kV Hà Tiên-Phú Quốc, khôi phục cấp điện hoàn toàn cho đặc khu Phú Quốc.

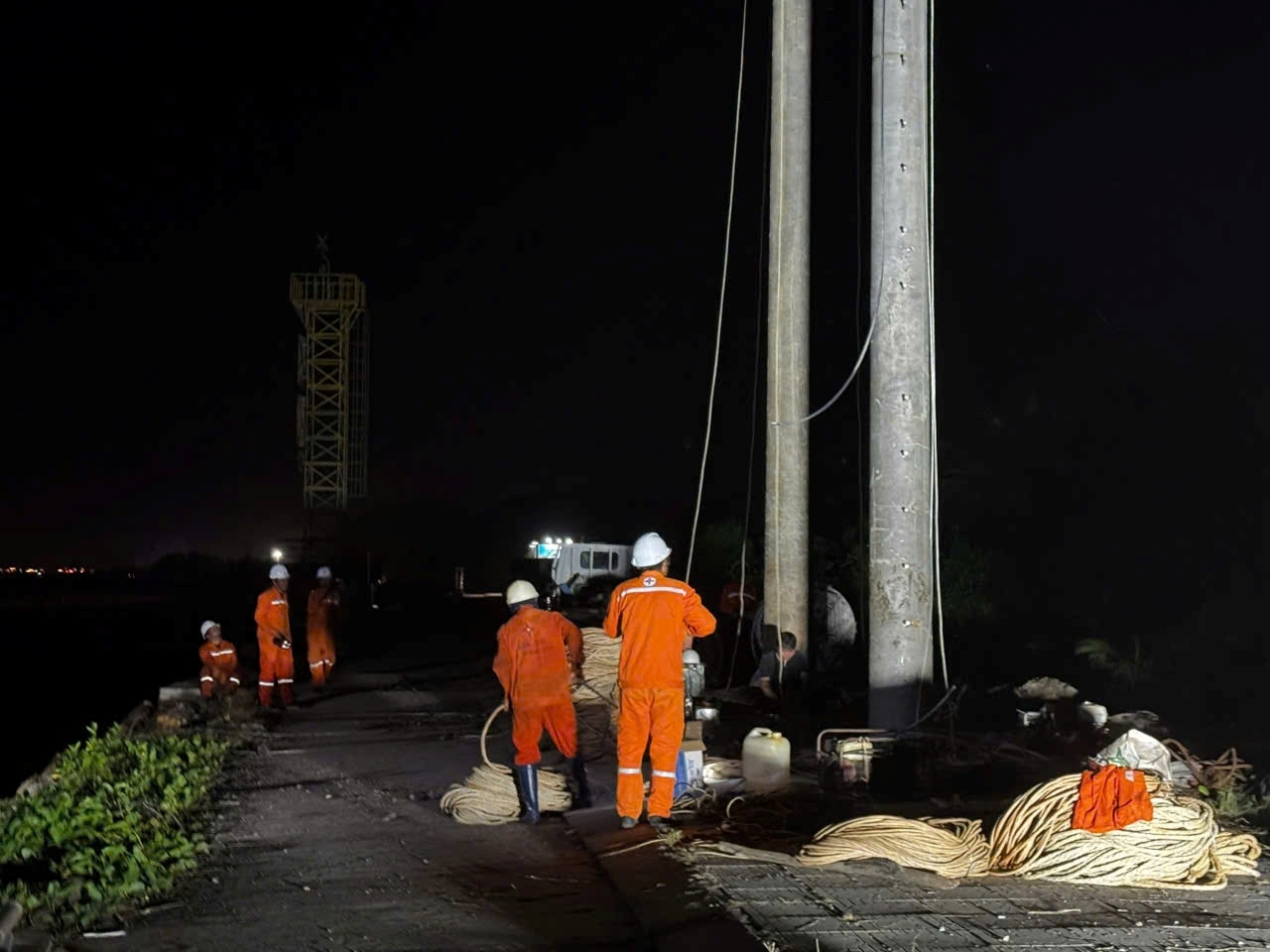

Lực lượng chuyên môn nỗ lực thi công ngày đêm, khôi phục cấp điện hoàn toàn cho đặc khu Phú Quốc vào tối 5/12 - Ảnh: Trần Hoàng

Trước đó, vào lúc 13g15 ngày 29/11, xảy ra sự cố đường dây 110kV 173 Hà Tiên - 172 Phú Quốc làm mất điện TBA 110kV Phú Quốc, ảnh hưởng đến việc cung cấp điện cho hơn 30.000 hộ dân ở đặc khu Phú Quốc.

Công ty TNHH Tư vấn thiết kế xây dựng Thuận Thành KG khi thi công ép cọc thép sàn đạo trong hành lang an toàn của tuyến cáp ngầm 110kV Hà Tiên - Phú Quốc đã gây sự cố đối với đoạn cáp ngầm 110kV, làm gián đoạn việc cấp điện cho đặc khu Phú Quốc.

Ngay sau khi sự cố xảy ra, để duy trì cung cấp điện và vận hành an toàn hệ thống điện, Công ty Điện lực An Giang khẩn trương thực hiện phương án cấp điện ưu tiên từ nguồn Trạm 110/22kV Nam Phú Quốc qua lưới trung áp 22kV cho các nhóm khách hàng ưu tiên; vận động các khách hàng lớn có máy phát tự vận hành cấp điện để tận dụng công suất còn lại phục vụ khách hàng sinh hoạt…

Tổng công ty Điện lực miền Nam cũng đã huy động 20 máy phát diesel di động của các Công ty Điện lực thành viên, với tổng công suất 3,5MW vận chuyển đến Phú Quốc để tăng nguồn cung cấp điện.
